Descripción meta: Vacaciones en las fábricas de China 2026-2027: CNY 2027 (6 de febrero) cierra la producción durante 6 a 8 semanas. Calendario completo más plazos de pedido por mar, aire y expreso.

fecha de modificación: 2026-09-27

Respuesta rápida: Las fábricas chinas cierran durante seis días festivos al año, y dos de ellos pueden hacer o deshacer su cadena de suministro: Chinese New Year (6 de febrero de 2027: una interrupción del mundo real de 6 a 8 semanas) y Golden Week (del 1 al 7 de octubre de cada año). La regla que te salva: trabajar al revés. Para envíos marítimos que lleguen antes de CNY 2027, realice pedidos por November–December 2026; el transporte aéreo te permite comprar hasta finales de diciembre; express hasta mediados de enero a tarifas premium. Pierde el escaparate y tus mercancías permanecerán hasta marzo.

The Full Factory Holiday Calendar

Holiday 2026 Dates 2027 Dates Real Disruption
Chinese New Year Feb 15–23 Feb 5–12 (CNY day: Feb 6) 6–8 weeks total (desaceleración → parada → aceleración)
Qingming Festival Apr 4–6 Apr 4–6 3-5 días
Labour Day May 1–5 May 1–5 5 a 7 días
Dragon Boat Festival Jun 22–24 Jun 10–12 3–4 days
Mid-Autumn Festival Sep 29–Oct 1 Sep 19–21 3–4 days
Golden Week (National Day) Oct 1–7 Oct 1–7 1–2 weeks

Las fechas siguen el calendario del Consejo de Estado de China, que se anuncia a finales de cada año; trátelas como anclas de planificación y confirme con su proveedor (o con nosotros) cada temporada.

Why CNY Is Not a One-Week Holiday

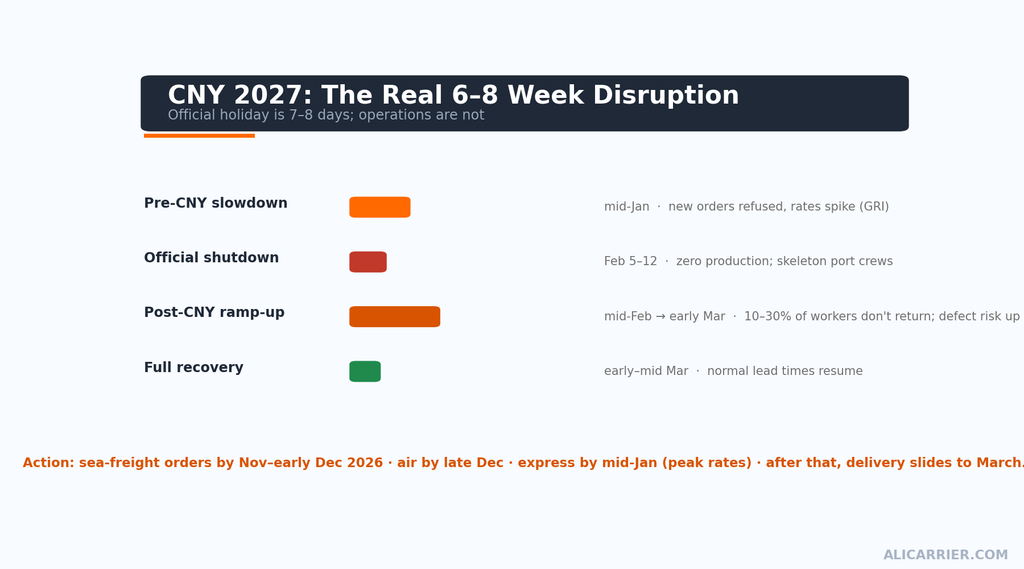

El feriado oficial es de 7 a 8 días. La realidad operativa es de 6 a 8 semanas:

  1. Pre-holiday slowdown (from mid-January): las fábricas dejan de aceptar nuevos pedidos, las tarifas de flete aumentan (recargos GRI) y el espacio de envío se reduce
  2. Shutdown (~Feb 5–12, 2027): producción cero; Los puertos y el transporte por carretera cuentan con tripulaciones mínimas.
  3. Ramp-up (mid-February–early March): Entre el 10% y el 30% de los trabajadores migrantes no regresan: las fábricas reinician con falta de personal, los plazos de entrega se alargan y Los primeros lotes conllevan un mayor riesgo de defectos.

One more twist: CNY 2027 falls 11 days earlier que CNY 2026, por lo que las fechas de planificación del año pasado lo dejarán tarde este año.

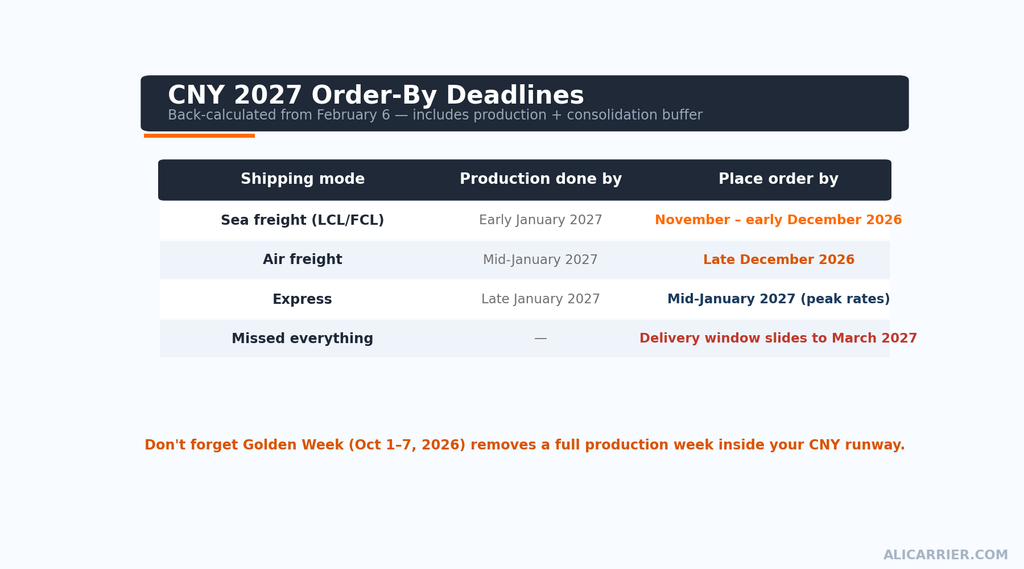

Sus fechas límite de pedido para CNY 2027

Work backwards from February 6:

Shipping Mode Production Done By Pedido realizado por (producción típica de 30 días)
Transporte marítimo Early January 2027 November–early December 2026
Transporte aéreo de mercancías Mid-January 2027 Late December 2026
Exprés Late January 2027 Mid-January 2027 (rates at peak)
After that — Su ventana de entrega se traslada a marzo de 2027

Y no te olvides de la Semana Dorada que viene en camino: October 1–7, 2026 elimina una semana de producción completa justo en medio de su pista del cuarto trimestre/CNY.

Month-by-Month Action Plan

How we help: Nuestro almacén de Yiwu recibe y almacena productos para 90 days free, para que pueda adelantar la producción en diciembre, consolidarla en enero y enviar en el momento en que la capacidad lo permita, en lugar de pagar tarifas urgentes por el envío directo de fábrica de último momento.

Sugerencias para los enlaces internos:

Llamada a la acción: ¿Está planificando un reabastecimiento para el primer trimestre de 2027? [Regístrese gratis] y envíenos su lista de SKU ahora: confirmaremos las fechas de cierre de proveedores y bloquearemos su espacio de producción antes de la temporada alta de noviembre.

Related reading: China sourcing calendar · Black Friday order deadlines · sourcing agent fee models

Related reading: platform comparison · Alibaba.com versus 1688 · buying from 1688 overseas

¿Quiere el número exacto para su propio envío? Modelelo usted mismo en el order deadline shipping cost calculator.
